江西省“十五五”首个建成投运500千伏变电站履约纪实

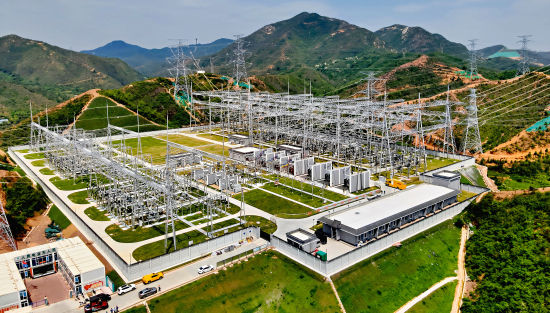

风启初夏,步履向光。近日,赣州北500千伏变电站新建工程3号主变平稳充电、同期合环试验顺利完成,工程如期送电投运。作为江西省“十五五”首个建成投运的500千伏输变电项目,源源电能畅流赣南大地,为赣南革命老区高质量发展增添坚实电力支撑。
赣州北变电站是近年来江西主网投资规模最大、一期出线最多的重点工程,承载着完善江西南部500千伏主干网架、支撑腾格里-江西特高压直流工程电能消纳的重要使命。中国电建集团江西省水电工程局有限公司(简称:江西水电)承担全站土建施工任务,建设期间项目管理团队扎根赣南,匠心独运精工筑造,倾力打造国网公司地标工程,以实干履职诠释责任担当,交出电力建设高质量发展答卷。
实干破困局 坚守保履约
2025年3月中旬,项目管理团队正式进场。面对工期紧张、任务繁重、施工节点紧凑等多重挑战,从桩基施工到土建交付安装,历经盛夏高温酷暑,克服各类现场作业制约因素,项目部始终紧盯建设目标,攻坚克难、科学统筹、精准发力,全力保障工程平稳有序推进,严守节点进度,圆满兑现建设履约承诺。

桩基施工期间,场平作业同步进行,项目部第一时间研判形势,创新提出“分区域移交、分区域打桩”的解决方案,优先推进具备施工条件的区域作业,提前抢占工期主动权,顺利完成982根桩基施工任务。进站道路浇筑与现场混凝土浇筑作业发生冲突时,及时开辟一条临时施工道路,有效化解工期延误风险,保障施工进度按计划推进。
进入夏季后,正值工程施工高峰期,赣州地区持续高温酷暑天气,气温多次突破38摄氏度,极端高温给现场施工带来严峻考验。为应对高温,项目部迅速启动高温施工保障方案,调整作业时间,推行“早6点上班中午11时休息、下午4时以后作业”的错峰作业模式,最大限度降低高温对施工效率的影响。
500千伏场地构架基础顺利交安后,电气施工单位启动HGIS无尘化安装,所有室外动土作业被严格限制,而此时土建施工正处于关键冲刺阶段,作业空间的压缩直接威胁工期进度。面对这一困境,项目部打破常规,建立“日碰头、周协调”的高效沟通机制,每天召开协调会,精准划分施工区域、明确作业内容、规划行车路线,实现土建施工与电气安装“错峰作业、有序衔接”,确保土建施工不受影响,如期推进各项节点任务。
攻坚路上,项目部全体参建人员凝心聚力、奋勇争先。项目细化施工流程、明确责任分工,实现施工全过程规范化、标准化管理,为工程高质量推进提供有力保障。高峰期现场投入施工人员150余人、机械设备30余台,大家斗高温、战酷暑,攻坚克难,按时完成每个关键节点,顺利完成土建交安,为后续电气安装及送电投运筑牢坚实基础,用坚守与实干,完美兑现履约承诺。
匠心优工艺 科技提效能
创新是工程提质增效的核心动力,项目部在工艺优化、技术攻关、管理创新上持续发力,将匠心融入每一道工序,用科技赋能工程建设,推动工程质量与施工效率双提升。

经过优化,项目广泛应用装配式围墙、装配式电缆沟等成熟工艺技术,工厂标准化预制构件,现场直接拼装,省去砌筑、抹灰等多道工序,不仅大幅缩短施工工期,更让构件尺寸精准、强度稳定,拼接严密、整体性强,有效减少开裂、垂直度偏差等质量通病,进一步提升施工效率与工程品质。
技术攻关,破解施工核心痛点。经过一系列施工优化后,变电站围墙地梁、HGIS基础等外露基础采用人工倒角工艺,优化外观质感;站内操作小道及地坪采用水洗石工艺,按相序分黄绿红三色施工,既规范美观,又便于后续运维;站内建筑融入客家围屋文化元素,采用仿古屋檐、仿古围墙压顶,让变电站尽显古风特色,实现工程建设与地域文化的有机融合;进站大门升级为重型电动悬浮大门,高端大气,进一步提升变电站整体形象。
针对HGIS预埋接地钢板传统施工精度差、效率低、易返工的问题,项目部组建技术攻关小组,从施工准备、定位固定、质量管控三方面全面优化,自制组合定位支架,采用高精度仪器精准控制位置和标高,通过主筋焊接加固防止移位。这一创新举措,不仅让施工效率大幅提升,更实现返工率归零,累计缩短工期32天,在节约人工成本的同时,大幅提升了施工质量和接地可靠性。
项目部高度重视技术创新与成果转化,积极申报《一种变电站土建施工场地用去湿除尘装置》《一种变电站电缆沟防积水排水结构》《一种变电站预制构件吊装定位导向装置》等1项专利、2项实用新型专利,为后续同类工程施工提供宝贵借鉴。
砺行创标杆 担当显价值
工程建设伊始,项目管理团队就严格落实国家电网公司各项要求,将规范管理、安全施工、优质履约贯穿工程建设全过程。工程履约前,项目部先将工艺、管理等创新理念灌输到每个作业人员,让所有参建的人员拥有创优的荣誉感和紧迫感。现场全过程强化监督管理,发现问题及时纠偏,将创优策划稳步推进、逐步细化、步步落实。

借鉴智慧工地建设经验,融入数字化管理理念,实现对施工全过程的精准管控,为工程高质量推进提供了有力支撑,彰显了江西水电在超高压变电站建设领域的技术实力和管理水平。在施工技术革新方面,持续探索新技术、新材料、新方法的应用。
坚持“事前策划、样板引路、持续改进、一次成优、打造精品”的建设思路,精心策划、精益管理、精确控制,推进项目履约。在施工中,推行“样板先行”模式,针对装配式围墙施工,先打造样板段优化工艺,确保整体装饰效果。严格落实质量管控,站内本期698根桩基进行小应变检测,结果全部为Ⅰ类桩。全站构架基础及设备基础,全部实现零误差移交。
工程建设期间,项目部统筹协调各项工作,严格落实“周协调、日管控”机制,克服物资紧张、雨季施工、高温酷暑等诸多难题,形成上下联动、齐抓共管的良好工作格局。项目部始终将安全管理放在首位,严格落实安全生产责任制,加强现场安全管控,常态化开展安全隐患排查整治,规范施工人员操作行为,全力打造安全文明施工现场,切实守住安全生产底线。
一分耕耘,一分收获。凭借严格的安全管理、规范的施工流程、优质的工程质量和创新的管理模式,工程在建设期间斩获多项荣誉,先后被评为国家电网有限公司2025年度“无违章现场”“平安现场”及2025年度“标杆工地”,成为国家电网工程建设的标杆典范,这既是对全体参建人员辛勤付出的肯定,也是江西水电施工实力和管理水平的生动体现。
电润赣南,匠心筑梦。此次赣州北工程的顺利投运,充分展现了江西水电在超高压变电站土建施工领域的雄厚实力和责任担当。下一步,江西水电将以此次工程建设为契机,总结经验、再接再厉,持续聚焦技术创新与管理升级,深耕电力建设领域,高效履约打造更多优质精品工程。(叶联华 王肖营)
